La planta solar fotovoltaica Capellanía de 1MW, un proyecto que Mundo Renovable ha diseñado y gestionado sus permisos, licencias y autorizaciones desde que estaba en etapa Green Field, ha obtenido recientemente la Autorización Administrativa Previa y de Construcción por parte de la Sección de Energía Eléctrica del Servicio Provincial de Zaragoza.
Dado que, esta aprobación es un hito fundamental para la construcción y puesta en servicio de la planta y representa un paso clave para garantizar la legalidad, viabilidad y sostenibilidad del proyecto, en este artículo, exploraremos lo qué implica esta autorización, los procesos realizados, los riesgos asociados a este tipo de gestiones y los próximos pasos necesarios para la puesta en servicio de la planta solar.

¿QUÉ ES LA AUTORIZACIÓN ADMINISTRATIVA PREVIA Y DE CONSTRUCCIÓN?
Para cualquier proyecto de energía solar fotovoltaica en España, obtener la autorización administrativa es un hito fundamental y esta autorización se divide en dos partes principales:
- Autorización Administrativa Previa: Que otorga el permiso necesario para iniciar el proyecto desde el punto de vista regulatorio, es el primer paso para asegurar que el proyecto cumpla con las normativas vigentes y no afecte derechos de terceros.
- Autorización de Construcción: Esta parte de la autorización, permite llevar a cabo la construcción de la
instalación según el proyecto aprobado, garantizando que se cumplan los estándares técnicos y de seguridad.
Ambas autorizaciones son emitidas por el Servicio Provincial de Zaragoza, que revisa el cumplimiento de las normativas y condiciones legales que aplican a proyectos de energía renovable en la región.
GESTIÓN DE LA AUTORIZACIÓN ADMINISTRATIVA
Obtener una Autorización Administrativa Previa y de Construcción requiere seguir un proceso detallado, que asegura la viabilidad del proyecto y su conformidad con las leyes locales, estos son los pasos clave que Mundo Renovable ha seguido en el caso del proyecto Capellanía:
1.- Requisitos y Documentación
El proceso comienza con la recolección de documentos técnicos y estudios ambientales. De forma resumida, estos incluyen:
- Permisos de Uso de Suelo: Otro elemento clave es la verificación de la propiedad y obtención de derechos sobre el terreno.
- Obtención del Punto de Conexión: Es un paso crucial en proyectos de energía renovable, ya que permite a la planta fotovoltaica conectarse a la red eléctrica, este proceso implica cumplir con los requisitos técnicos y normativos establecidos por la empresa distribuidora y el OS, asegurando una integración segura y eficiente del suministro.
- Estudios de Impacto Ambiental: Aseguran que la planta solar no afecte negativamente al entorno. En este caso, el proyecto cumplió con los requisitos exigidos en el Anexo V referente a Actividades excluidas de licencia ambiental al ser un proyecto de características inferiores a las recogidas en los anexos I y II de la Ley 11/2014 y no afectar zonas ambientalmente sensibles.
- Documentación Técnica del Proyecto: Se desarrolló una Memoria Técnico – Administrativa dónde se validó la viabilidad técnica y económica de la planta, además se incluyeron cálculos eléctricos, planos de la instalación, especificaciones de los módulos fotovoltaicos e inversores, y detalles sobre la conexión a la red.

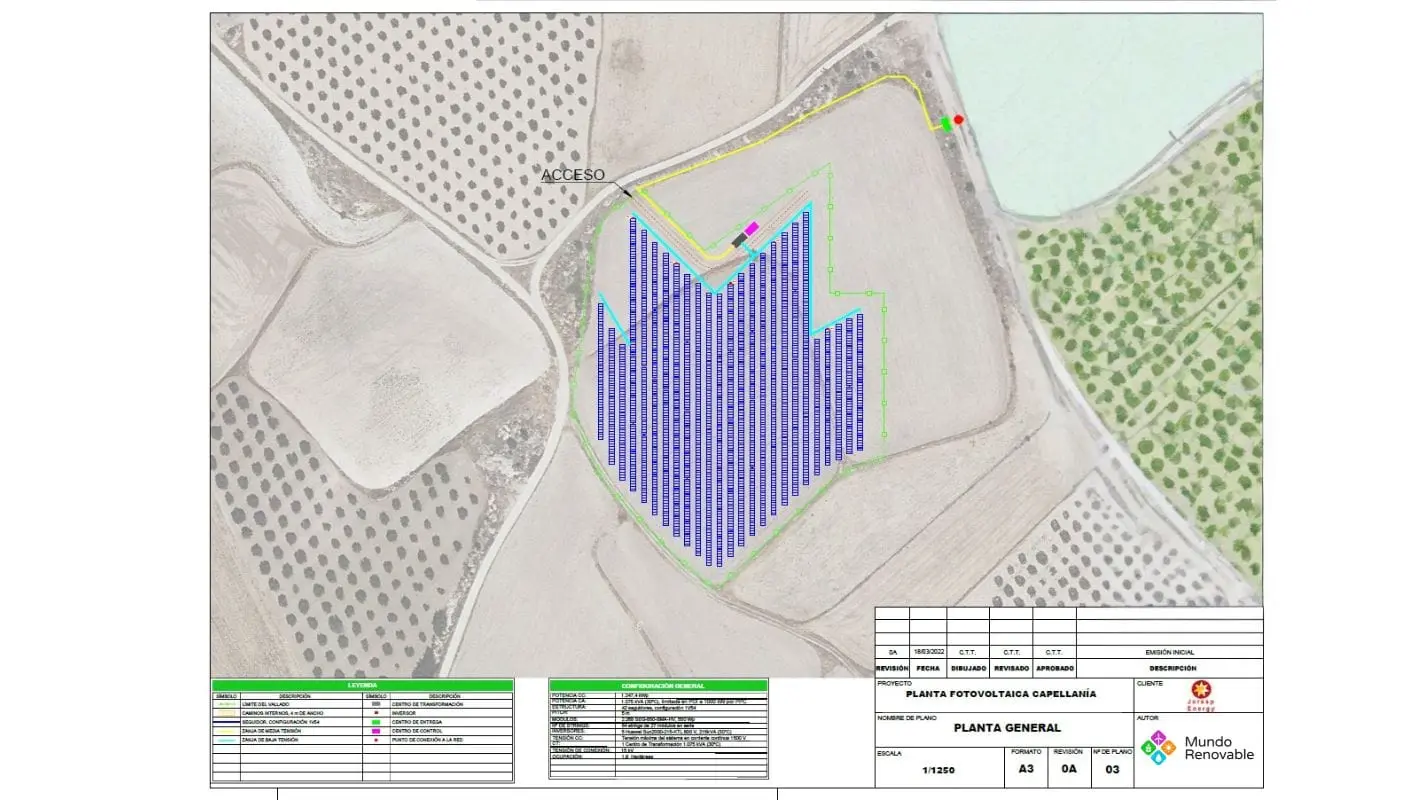

A continuación, compartimos una tabla resumen con las características principales de la Planta Solar Capellanía:
Característica | Detalles |
Nombre del Proyecto | Planta Solar Fotovoltaica Capellanía |
Capacidad de Generación | 1,000 kW |
Producción Estimada | 1,751 MWh/año |
Módulos Fotovoltaicos | 2,268 módulos de 550 Wp (modelo SEG-550-BMA-HV) |
Inversores | 5 unidades de Huawei SUN2000-215KTL-H0 |
Potencia Total Instalación | 1,247 kWp |
Centro de Transformación | Transformador de 1,075 kVA (0,8/15 kV) |
Sistema de Control de Potencia | Power Plant Controller (PPC), ubicado en el Centro de Seccionamiento, Protección y Medida |
Tipo de Conexión | Línea subterránea desde el centro de transformación a la red de distribución de 15 kV |
Superficie Total | 1,9 hectáreas valladas |
Infraestructura Adicional | Centro de Seccionamiento, Protección y Medida; subestación de maniobra cedida a distribuidora |
Tensión de Línea | 15 kV |
Longitud de la Línea Subterránea | 230 metros (desde centro de transformación a centro de medida) |
Empresa Distribuidora | E-distribución Redes Digitales, S.L.U. |
2.- Presentación de la Solicitud y Tramitación
Una vez recopilados todos los documentos, la solicitud se presenta al Servicio Provincial de Zaragoza, durante esta fase, las autoridades revisan los detalles técnicos, evalúan los impactos potenciales y confirman que el proyecto cumple con las normativas de energía renovable vigentes.
3.- Periodo de Información Pública
Uno de los pasos más importantes es el periodo de información pública, donde los ciudadanos pueden expresar sus preocupaciones o presentar objeciones, este proceso garantiza transparencia y permite a la comunidad local involucrarse en la toma de decisiones.
4.- Aprobación y Condiciones de la Autorización
Al obtener la autorización, el proyecto recibe el permiso oficial previo a la licencia de obras, además, la autorización incluye condiciones que deben cumplirse, como la instalación de sistemas de control para evitar la sobrecarga de la red, compromisos de mantenimiento, etc.
RIESGOS ASOCIADOS A LA AUTORIZACIÓN ADMINISTRATIVA
Aunque la autorización es un paso positivo, existen ciertos riesgos y desafíos que es importante conocer:
- Riesgos Ambientales: Los proyectos de energía renovable pueden generar impactos en el medio ambiente, como el cambio del paisaje y posibles alteraciones en el ecosistema, en el caso de Capellanía, se realizaron estudios para minimizar el impacto visual, asegurando que la planta fotovoltaica fuera compatible con su entorno.
- Riesgos Financieros: Todos los proyectos, deben cumplir con algunos condicionantes para evitar posibles multas y sanciones, además de modificaciones en la normativa que podrían significar ajustes financieros no planificados.
- Riesgos Sociales y Comunitarios: Mantener una comunicación abierta y abordar las inquietudes de la comunidad son claves para mitigar este tipo de riesgos.
REVISA NUESTRO CATÁLOGO DE CURSOS DESTACADOS
Curso Software Solar PVSyst 7.4
Curso Diseño a Gran Escala
Curso Diseño Solar Térmico
Curso Diseño de Autoconsumo
PRÓXIMOS PASOS PARA LA PUESTA EN SERVICIO
Con la autorización en mano, Mundo Renovable procederá a los siguientes pasos para la puesta en servicio de la planta solar fotovoltaica Capellanía:
- Gestión de Licencia de Obras: Este es un permiso otorgado por el ayuntamiento que autoriza la construcción del proyecto, asegurando que cumplan con las normativas urbanísticas y de seguridad.
- Acta de Replanteo: Es un documento que certifica el inicio de las obras, verificando que el proyecto puede ejecutarse conforme a los planos y especificaciones aprobadas, se firma antes de comenzar la construcción.
- Gestión de Compras e Instalación de Equipos: Colocación de módulos fotovoltaicos, inversores y sistemas de conexión, la infraestructura debe ser configurada conforme al proyecto aprobado para asegurar que funcione eficientemente.
- Pruebas de Conexión y Seguridad: Verificación de los sistemas de control y la conexión a la red, estas pruebas garantizan que, entre otras cosas, la planta no supere la capacidad de acceso autorizada, evitando sobrecargas en la red.
- Documentación Final y Certificados: Finalmente, se deberá presentar al Servicio Provincial los certificados de inspección inicial, documentación técnica y una declaración de que la planta cumple con todas las normativas y condiciones.
- Cesión de Infraestructuras: Antes de la operación comercial, algunas infraestructuras deberán ser cedidas a la empresa distribuidora de electricidad.
ANÁLISIS DE MUNDO RENOVABLE
La Autorización Administrativa Previa y de Construcción es un paso fundamental para el éxito de proyectos como el de la planta solar Capellanía, al cumplir con todos los requisitos, Mundo Renovable no solo ha contribuido de forma exitosa con la gestión de PLA´s de este proyecto, sino que también promueve un impacto positivo en la comunidad local.
Para obtener más información sobre proyectos de energía renovable y su impacto en el futuro energético de España, sigue nuestro blog en Mundo Renovable.
Cada paso en el desarrollo de proyectos de energía renovable, es un paso hacia el mundo que queremos dejar.
